發布日期:2025-04-04

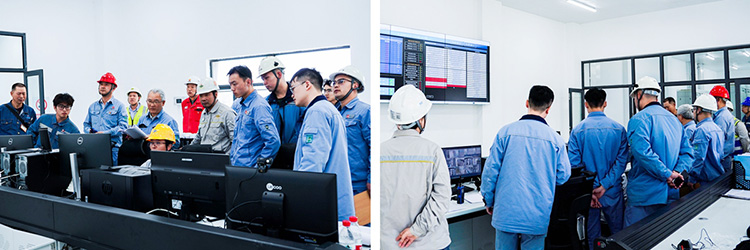

4月3日,隨著110千伏變電站沖擊試驗順利完成,巨正源(揭陽)新材料基地一階段工程150萬噸/年醋酸項目的“電力心臟”正式啟用。這是項目建設取得的又一關鍵節點,為后續設備調試及投產提供了堅實保障。
在變電站調試施工過程中面臨多重挑戰,揭陽團隊迎難而上,科學統籌、周密部署,制定詳細實施方案,倒排工期、掛圖作戰,全力以赴攻堅克難。受連續陰雨天氣影響,電纜溝出現多次多處積水,揭陽團隊迅速制定應急方案,通過增設排水設備、優化施工時序、延長作業時間等措施,在確保安全與質量的前提下提前完成施工任務。期間,村民因電纜溝抽水問題曾阻攔施工,揭陽團隊聯合管委會與村民代表展開多輪溝通,耐心闡釋工程意義及安全保障措施,最終順利化解矛盾。面對復雜地質條件和高溫高濕環境,揭陽團隊采用氣體絕緣金屬封閉開關設備(GIS)等先進技術,為變電站的高效穩定運行奠定堅實基礎。
為確保順利送電,揭陽團隊主動協調政府相關部門及供電局,制定專項送電方案,并聯合監理、調試、總包及施工單位召開多次協調會,深入分析電網接入、設備兼容性等潛在風險,逐一排除隱患,制定應對措施,突破難點堵點。
巨正源揭陽110千伏變電站電源引自220千伏濱海站,通過單回截面1200平方毫米的110千伏電纜線路,全長4.751公里輸送電力。站內采用雙母線接線方式,配置4臺110千伏 2*63MVA+2*25MVA的油浸自冷有載調壓主變壓器,將電壓降至10千伏供給廠區設備。該變電站及接入系統自2024年12月份開始啟動施工,項目團隊歷時克服重重困難,深化全過程質量管控,強化標準工藝應用,4個月完成濱海站、用戶站雙側間隔及外部線路驗收,最終實現一次性送電成功。
巨正源揭陽110千伏變電站的投運,打通了巨正源(揭陽)新材料基地電力樞紐,將有力推動基地打造高端化工新材料產業鏈布局,同時也為150萬噸/年醋酸項目早日實現投產創效提供穩定電力支撐。
